El Problema: Planificar lo que Debería Pasar

La carta Gantt dice qué debería hacerse cada semana. Pero quien está en terreno sabe qué se puede hacer: si los planos están aprobados, si el material está en bodega, si el permiso de trabajo está firmado. Cuando el plan semanal se arma copiando el programa, se comprometen tareas que ya están bloqueadas.

El Sistema del Último Planificador (Last Planner System) parte de una idea simple: el plan de la semana lo compromete quien lo va a ejecutar, y solo con trabajo que esté realmente listo.

6
semanas de lookahead para despejar el camino
80 %
meta habitual de plan cumplido
0
tareas comprometidas con restricciones abiertas

Las Tres Preguntas del Método

¿Qué viene?

El lookahead mira las actividades de las próximas seis semanas y pregunta qué falta para poder ejecutar cada una.

¿Qué lo impide?

Cada impedimento es una restricción con responsable y fecha compromiso: planos, materiales, permisos, equipos, personal acreditado, seguridad.

¿Qué comprometemos?

En la reunión semanal se compromete solo el trabajo sin restricciones abiertas, por frente o cuadrilla.

¿Qué aprendimos?

Al cierre se evalúa cada compromiso y se registra la causa de los no cumplidos.

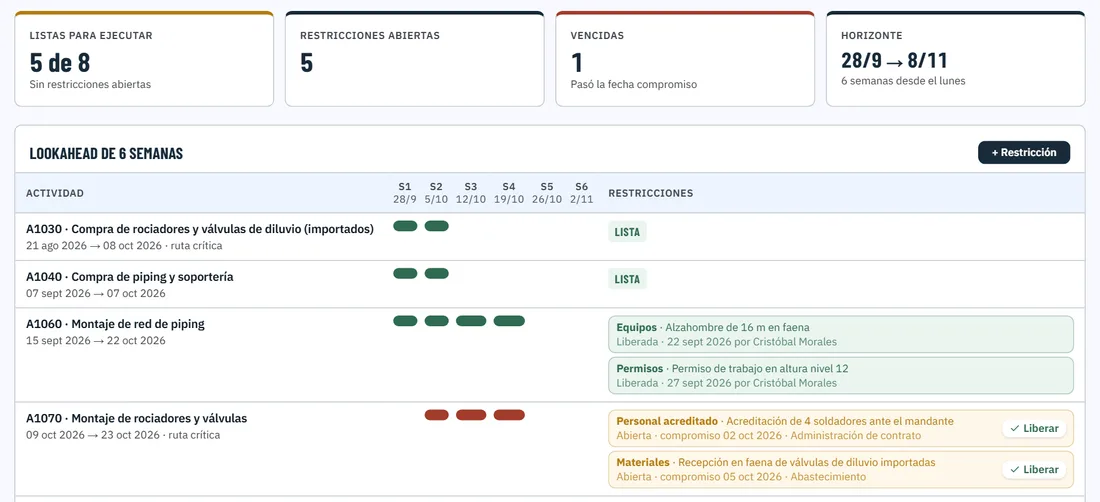

Lookahead de seis semanas en SmartPMO+: actividades por semana con sus restricciones abiertas, vencidas y liberadas

El Ciclo de Cada Semana

1

Revisar el lookahead

Se registran las restricciones nuevas y se liberan las resueltas. Una actividad sin restricciones abiertas queda «lista».

2

Acordar compromisos

Cada supervisor compromete lo que puede cumplir con el trabajo listo. El plan queda acordado y ya no se agregan tareas a mitad de semana.

3

Ejecutar y registrar

El parte diario deja constancia de cantidades, dotación, equipos, clima e interferencias.

4

Evaluar y cerrar

Cada compromiso se marca cumplido o no cumplido con su causa. Se calcula el PPC y la semana queda cerrada.

PPC: el Indicador que No Se Puede Maquillar

El porcentaje de plan cumplido (PPC) es la división más simple de la gestión de proyectos: compromisos cumplidos sobre compromisos hechos. No mide cuánto se avanzó; mide qué tan confiable es el plan. Un equipo con PPC de 85 % es un equipo al que se le puede creer lo que dice que hará la próxima semana.

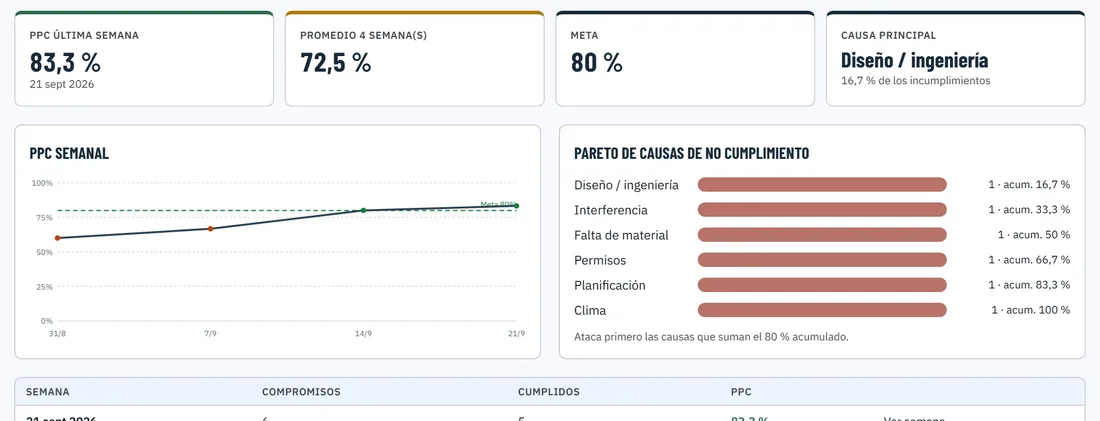

PPC semanal y Pareto de causas de no cumplimiento en SmartPMO+, con la meta de 80 %

Las causas valen más que el número. Un Pareto de causas de no cumplimiento muestra en qué se está fallando como organización: si la mitad de los incumplimientos son por falta de material, el problema no está en terreno, está en abastecimiento.

El Terreno No Tiene Señal

En faena, la cobertura es la excepción. Un parte diario que exige conexión termina llenándose de memoria al final del turno, o no llenándose. Por eso el registro tiene que funcionar sin señal: se guarda en el teléfono y se envía solo cuando vuelve la cobertura, sin duplicarse.

Cómo lo Resuelve SmartPMO+

En SmartPMO+ el lookahead sale directo del programa: muestra las actividades de las próximas seis semanas con sus restricciones, y el sistema no deja comprometer una actividad con restricciones abiertas. El plan semanal pasa por borrador, compromisos acordados y cierre; una semana cerrada no se modifica, así el PPC histórico es real.

El parte diario se llena desde el celular, funciona sin señal y, para las actividades medidas por unidades, las cantidades informadas actualizan el avance físico, que a su vez alimenta el valor ganado. Lo que se registra en terreno llega a la gerencia sin que nadie lo transcriba.

El plan semanal y el parte diario son parte de SmartPMO+, la oficina de proyectos de TecOps. Para ver cómo ese avance se convierte en indicadores de plazo y costo, lee Valor ganado: cómo saber hoy si tu proyecto terminará en plazo y en costo.

¿Cuánto de lo que tu equipo planifica el lunes se cumple el viernes?

Solicita una demo de SmartPMO+ y te mostramos el lookahead, el plan semanal y el parte diario sin señal con un proyecto de ejemplo.

Solicitar Demo de SmartPMO+
