El Problema: «Vamos en 50 %» No Dice Nada

En la reunión de avance alguien dice que el proyecto va en 50 %. Finanzas confirma que se ha gastado el 50 % del presupuesto. Todos quedan tranquilos. Dos meses después el proyecto termina tarde y con sobrecosto, y nadie entiende cuándo se torció.

Se torció antes de esa reunión. El error fue mirar el gasto y el avance por separado: haber gastado la mitad del presupuesto solo es buena noticia si también se hizo la mitad del trabajo, y si esa mitad era la que tocaba hacer a esa fecha.

PV
lo que debía estar hecho a la fecha
EV
lo que realmente está hecho
AC
lo que se ha gastado

Tres Cifras en la Misma Unidad

El método del valor ganado (EVM, por su sigla en inglés) lleva las tres cosas a pesos para poder compararlas:

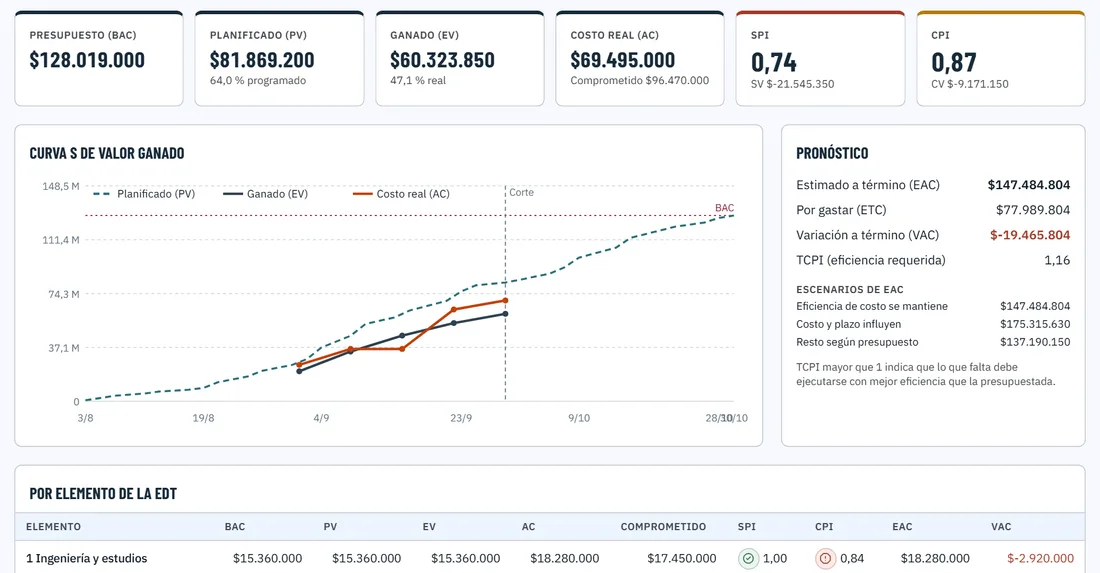

Valor ganado en SmartPMO+: presupuesto, valor planificado, valor ganado, costo real, SPI, CPI, curva S y pronóstico de costo a término

Los Dos Índices que Importan

SPI = EV / PV

Índice de plazo. 0,80 significa que se ha hecho el 80 % de lo que debía estar hecho. Bajo 1, hay atraso.

CPI = EV / AC

Índice de costo. 0,90 significa que cada peso gastado rindió 90 centavos de trabajo. Bajo 1, hay sobrecosto.

EAC

Estimado a término: cuánto costará el proyecto completo si la eficiencia actual se mantiene.

TCPI

La eficiencia que se necesita de aquí en adelante para terminar dentro del presupuesto. Si es mucho mayor que 1, no es realista.

Cómo Implementarlo sin Morir en el Intento

1

Presupuesto por actividad

Reparte el presupuesto entre las actividades del programa. Sin eso no hay nada que ganar.

2

Una regla de avance por actividad

No todo se mide igual: un montaje se mide por metros instalados, una compra por hitos (orden, fabricación, embarque, recepción) y una ingeniería por porcentaje.

3

Línea base congelada

El valor planificado sale del programa aprobado. Si se cambia cada semana, siempre se va «en plazo».

4

Un corte por periodo

Cada semana o cada mes se fija la fecha de corte y se guarda la foto. La historia de esos cortes es la curva S.

¿Por qué el avance no puede ser «a ojo»? Porque una actividad que lleva tres semanas en «90 %» es el síntoma clásico. Medir por unidades instaladas o por hitos cumplidos quita la opinión de la ecuación: el avance es lo que se puede contar.

Qué Decisiones Permite

Cómo lo Resuelve SmartPMO+

En SmartPMO+ el valor ganado no es una planilla aparte: sale de los datos que el proyecto ya registra. El presupuesto va por actividad, con tres reglas de avance (porcentaje, unidades o pasos ponderados); el valor planificado se calcula contra la última línea base usando el calendario real del proyecto, con sus turnos y feriados; y el costo real viene del libro de costos, donde cada asiento queda registrado sin posibilidad de edición.

El resultado es una pantalla con PV, EV, AC, SPI, CPI, tres escenarios de costo a término, la curva S y el detalle por entregable. Y como el sistema conoce el ritmo, avisa solo: «al ritmo actual, el proyecto terminaría 26 días tarde».

El valor ganado es parte de SmartPMO+, la oficina de proyectos de TecOps. Para ver cómo se alimenta desde terreno, lee Last Planner y PPC: cómo cumplir el plan semanal en faena.

¿Sabes hoy cuánto costará terminar tu proyecto?

Solicita una demo de SmartPMO+ y te mostramos el valor ganado de un proyecto real de ejemplo, del presupuesto por actividad a la curva S.

Solicitar Demo de SmartPMO+
